第一步 选址
滑索作为特种设备目录里面性价比最高的项目,已经面世二十余年,滑索的发展也见证了中国旅游行业的兴起。
滑索占地面积大约需要100平方米,其分为上站和下站,各需要5米*7米大约35平方米,所以其大小也决定了滑索选址相对简单,在以平方公里为单位的景区,这点位置基本可以忽略不计。只需要按照规范要求,选定高差以及长度就行。空中飞人高度和长度比例一般按照100米长度对应5米的高度,也就是300米的滑索,落差需要15米左右。所以选址的话,业主方只需要考虑景区的线路以及项目的观赏度就行,其余的交给岚瑞滑索厂家即可。
第二步 基础施工

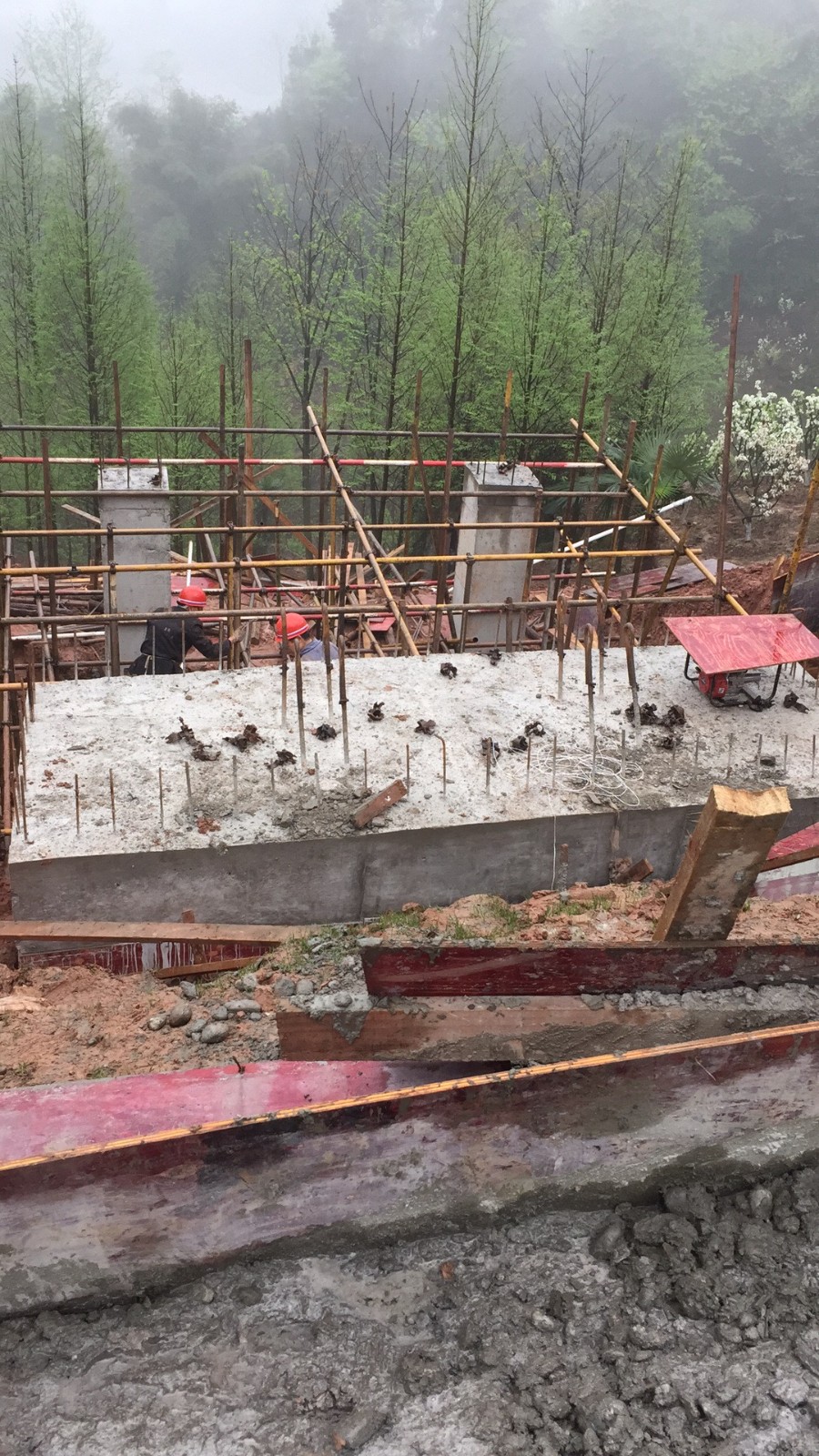

滑索项目基础一般由设备厂家提供施工图纸,基础一般为5m*7m深1m大小混凝土方块,相应的位置放置预埋钢板以及斜拉索锚具,如果是斜山坡则可以做立柱支撑筏板,这样混凝土方量就不会增加,施工难度也会降低,当然施工成本也相对应减少。上下站基础一般采用C30混凝土,有条件的可以用商品灰,机械泵车浇筑这样大概5-7天就可以完工。没有条件的,向这次介绍的景区项目,则全是人工开挖绑扎钢筋笼,人工搅拌混凝土浇筑,成本大概增加3成左右。下面来看下基础施工图片。
第三步 滑索设备进场并安装
滑索开工前是需要办理开工告知单,其办理单位一般是市级市场监督管理局特种设备监察股,这个一般签完合同以后由滑索施工方办理,业主只需要提供相对应的资料单位名称即可。
施工一般先盖钢构棚子,这样即便景区下雨或者大风等恶略天气也能正常施工,比较适合赶工期着急开业的景区老板。棚子装好以后就是设备龙门架的焊接,这里要注意,所有滑索安装人员都要有特种设备焊工证以及特种设备安装Y1证,施工过程中,当地县级市监局的会不定时去检查,所以一定要按照规定流程安全施工。

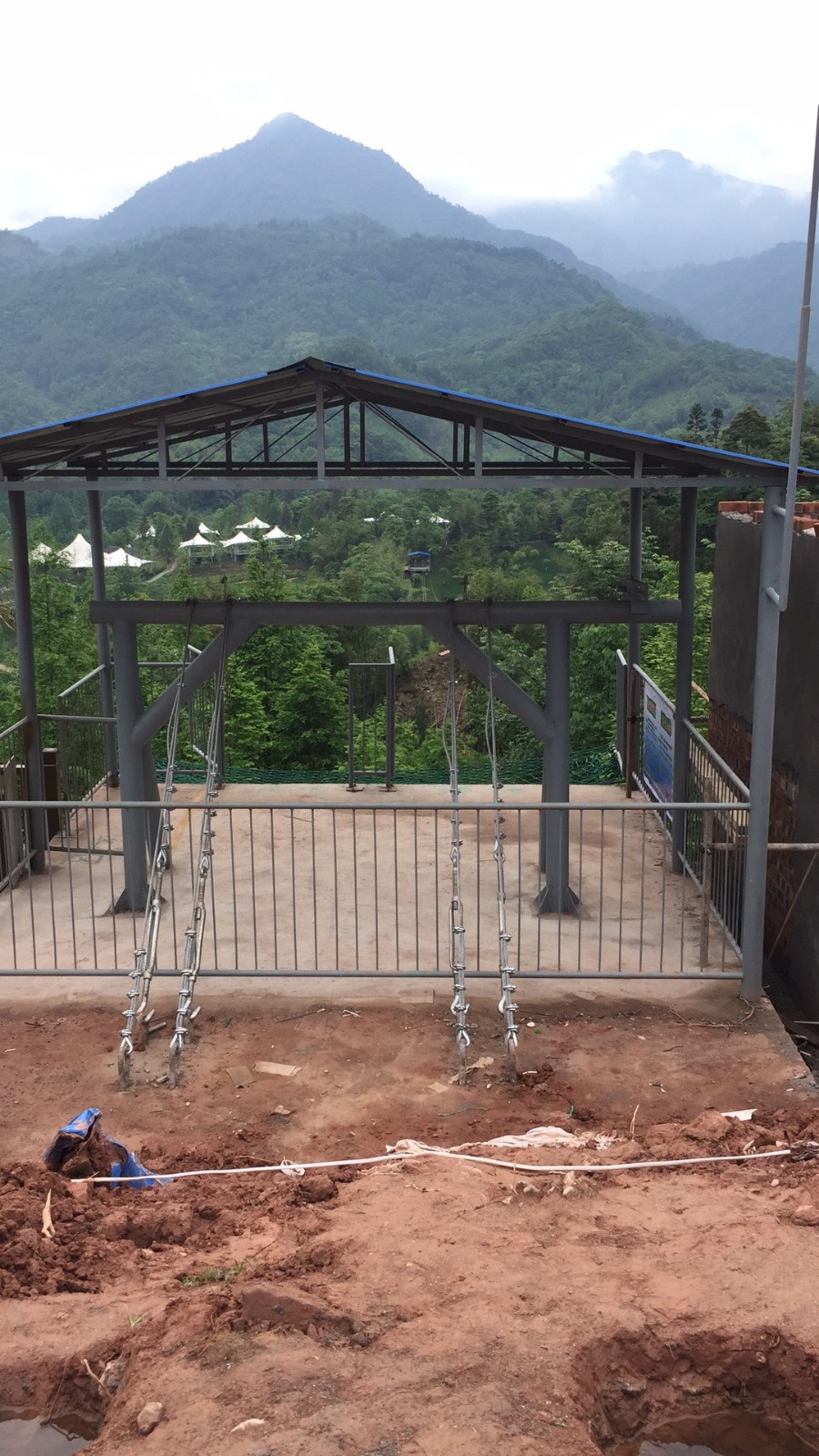

棚子装好以后,焊接龙门架,拉钢丝绳,调坡度,试滑
完成以后开始接电,一般滑索回收装置是用三相电,3kw-5kw左右电机来回收滑具以及滑行小车,单次可回收10套,基本不会影响滑索的放行,实在担心不够可以多买几套装备。

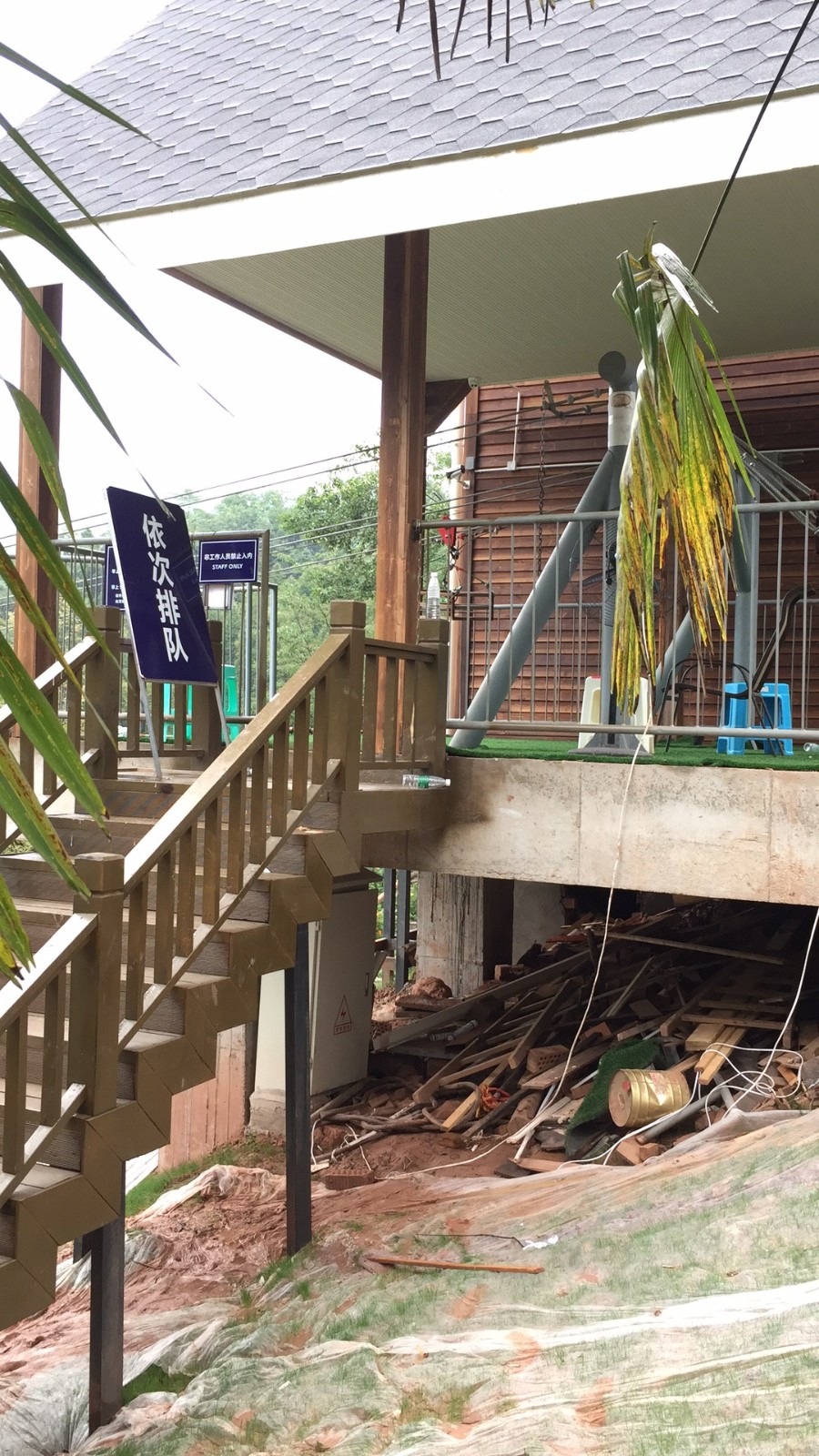

上站楼梯安装,这里要注意的是,人行步道以及楼梯开口方向一定要提前规划好,一旦安装后再想改变可就很困难了,所以一定要先规划好方向。
安全网、护栏、护栏门安装调试,操作规范、乘客须知张贴于醒目处。
站房太low,防腐木桑拿板外包一下,隔热层以及防水安排上,话不多说直接看效果。
上站平台铺上假草皮,安全警示标识标牌张贴,效果杠杠滴。
完美交付,这样整体来看,项目也显得高端、大气、上档次,游客拍照以及观赏都会增加体验感。
滑索基本就完成了,当然其中还有好多细节没来得及记录,滑索的试滑以及钢丝绳张拉固定这些都没有细节照片,滑索的验收及整改也没有记录,有机会的话,下个项目见。
滑索长度:349 米
落 差:21米
形 式:1套 双道
接 待 量:每小时50-60人
收费标准:40元/人
下面就来看一下滑索的急速体验视频:
- 上一篇:没有了;
- 下一篇:原子飞车施工现场
